聚焦一线 | 重点项目动态速览

时间:2023-11-14 浏览量:939

宾鹤高速

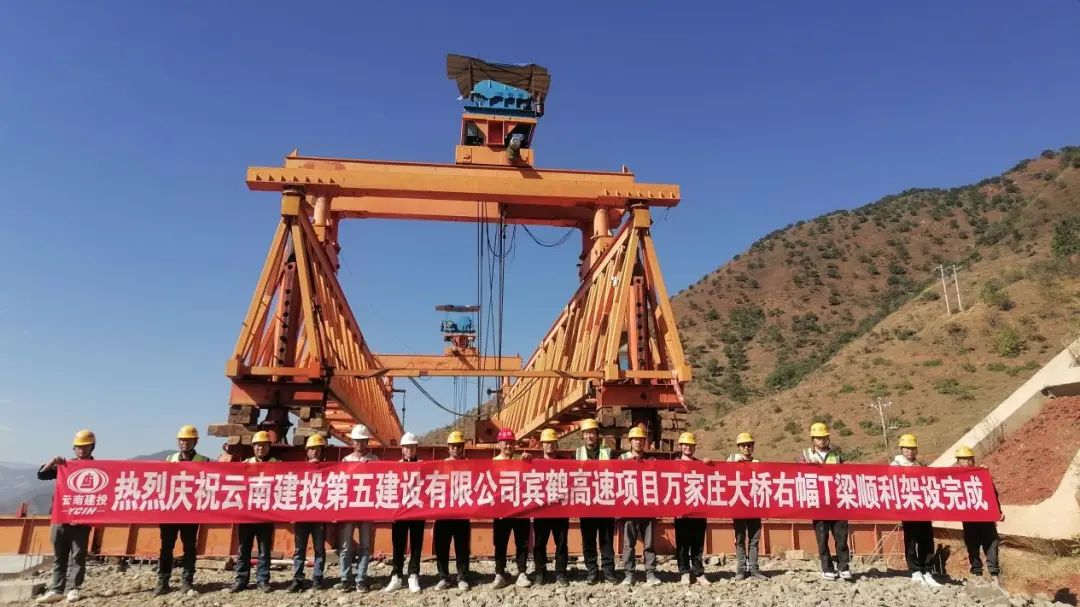

11月12日,八工区万家庄2号大桥架设完成。万家庄2号大桥全长130米,共45片T梁。本桥为上跨箐沟和地方道路而设,全长130米。

11月12日,十工区黄坪立交主线2号桥右幅架设完成。黄坪立交主线2号桥左幅桥长479米,右幅桥长457米,共139片T梁。为跨越山沟、道路而设,桥梁最大墩高61米。

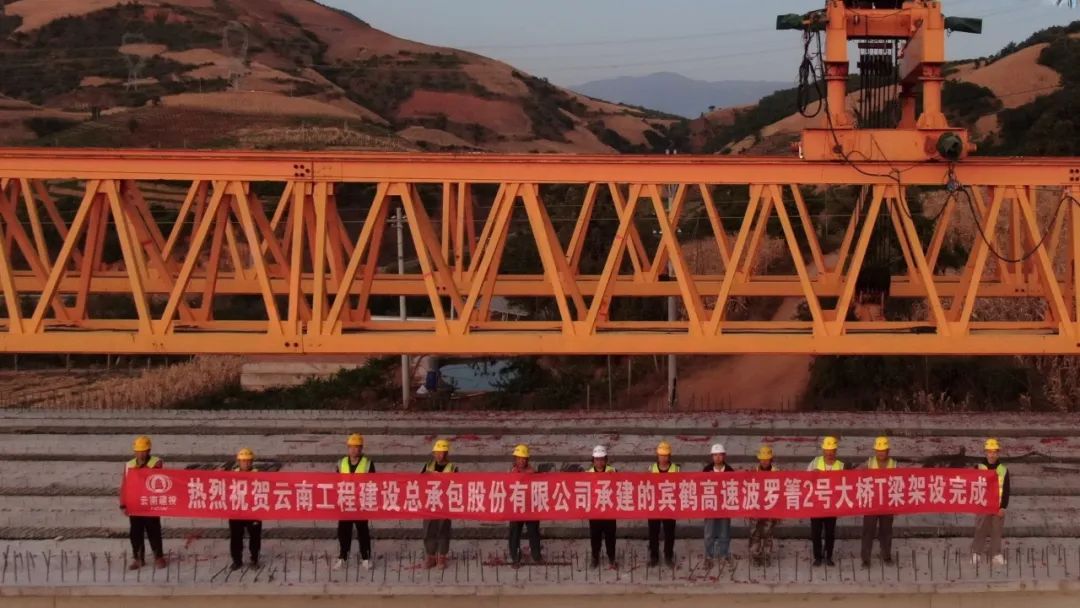

11月11日,四工区波罗箐2号大桥右幅架设完成。波罗箐2号大桥全长736.08米,共有40米T梁90片,最高墩54米。


11月6日,六工区上营5号大桥梁板架设完成。上营5号大桥全长420米,共140片T梁,为整体式路基段,上跨箐沟和地方道路而设。


南云高速

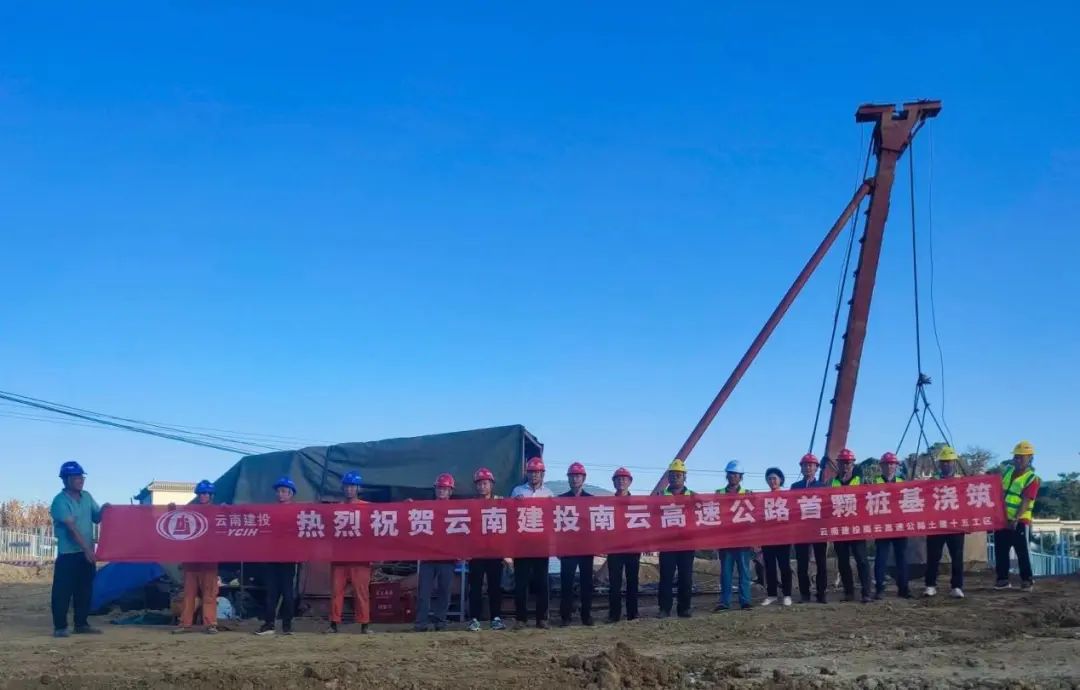

11月10日,南云高速公路项目首颗桥梁桩基在云县枢纽互通顺利浇筑完成,为下一步桩基施工提供了可靠的技术参数,为后续施工提供了坚实保障。


南云高速是起于南涧县城团山纪元桥,接国高网G5612大理至临沧高速公路大理至南涧段止点。主线全长117.13公里,新建里程长82.445公里。主线按双向四车道高速公路标准建设,设计速度80公里/小时,路基宽度25.5米,桥隧比75.83%。


元绿高速

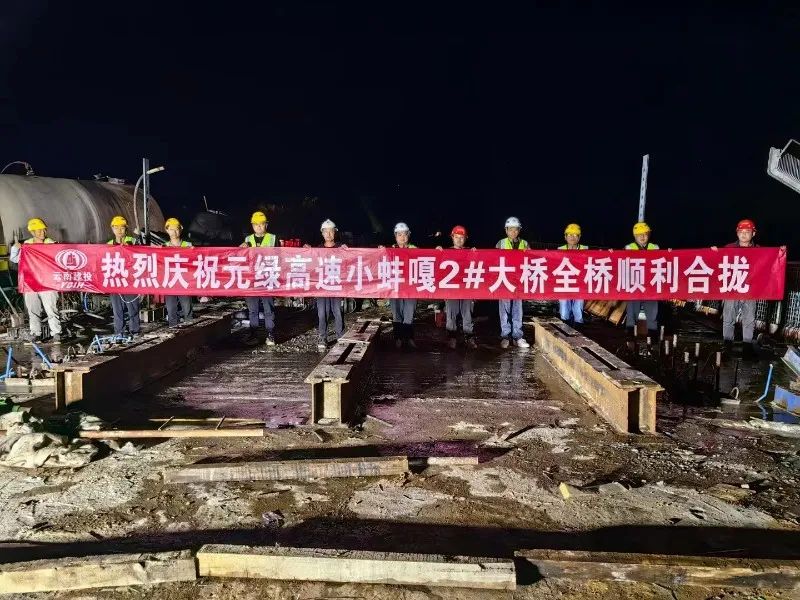

11月10日凌晨,随着最后一方混凝土浇筑完毕,元绿高速小蚌嘎2号大桥右幅主桥顺利合龙,至此小蚌嘎2号大桥完成全桥合龙。


小蚌嘎2号大桥全长486米,主梁为分幅式单箱单室变截面连续箱梁,单幅箱梁顶板宽12.5米,底板宽7米,左幅桥长366米,右幅桥长486米,全桥共计4个边跨现浇段,4个边跨合龙段,2个中跨合龙段。

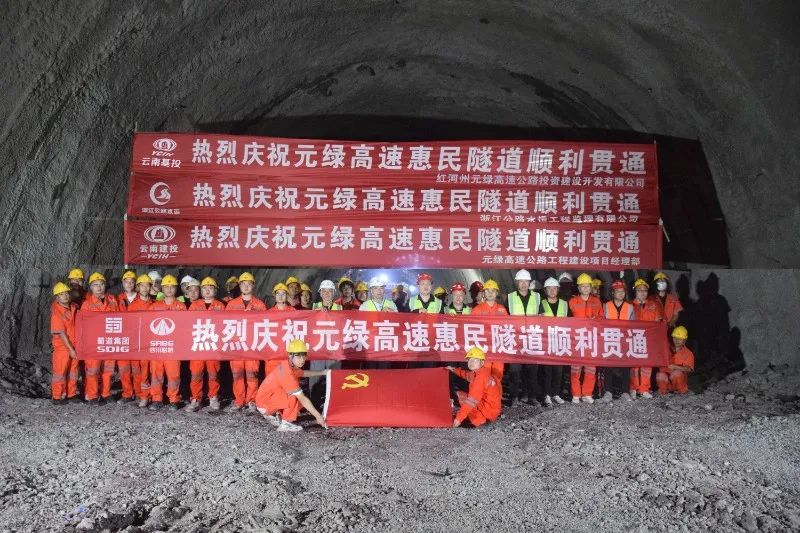

11月5日,全长8475米的元绿高速惠民隧道右幅顺利贯通。惠民隧道位于红河州绿春县内,北起规东村,南至洛马中寨,为元阳县至绿春县高速公路关键性控制工程之一。


鲁巧高速

11月10日,鲁巧高速全线首联现浇箱梁在龙头山枢纽DK0+362桥浇筑完成。


龙头山枢纽是连接都香高速和鲁巧高速的枢纽立交,也是鲁巧高速公路项目关键性控制工程之一。DK0+362桥位于龙头山立交上,桥梁跨越沙坝河、昭巧公路,全长419米。

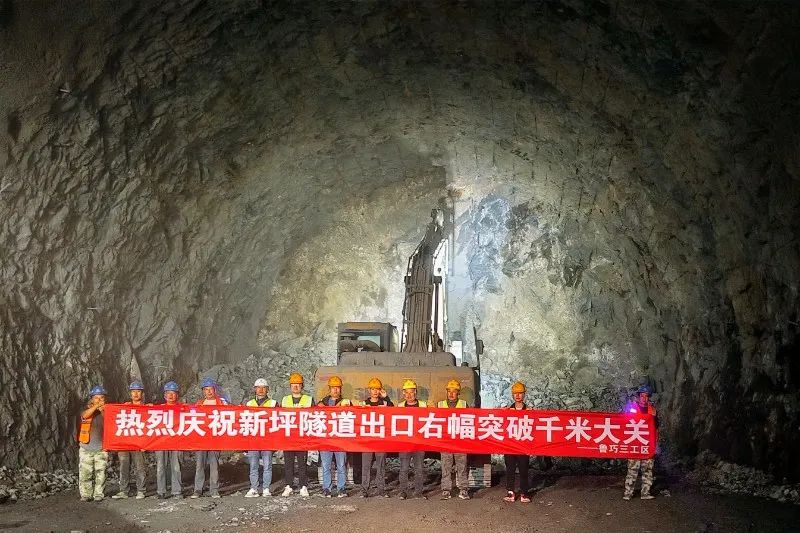

11月5日,鲁巧高速新坪隧道出口右幅掘进突破千米大关,项目建设取得关键性进展。


新坪隧道右幅全长1880米,最大埋深332米,左幅全长1900米,最大埋深372米,隧道为连拱+小净距+分离式布置,地表砾石土层厚9.7米,洞身段为中风化玄武岩。

永金高速

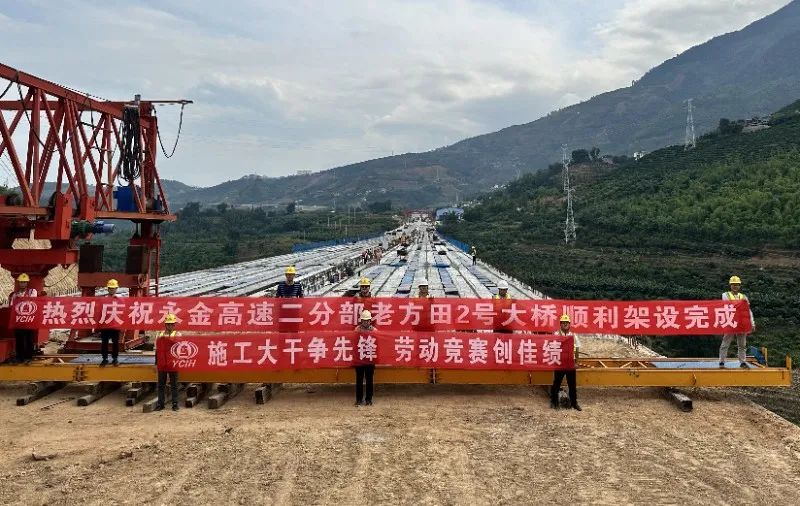

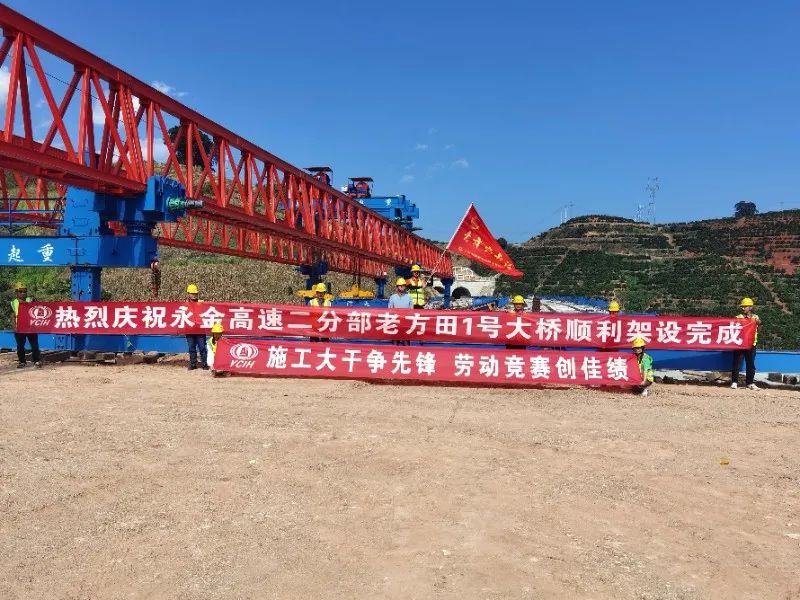

11月10日,随着最后一片箱梁精准落位,永金高速(戛元段)二分部老方田1号大桥顺利架设完成。


老方田1号大桥位于新平(戛洒)至元江(红光)段高速公路1标段。本桥桥台基础为钻孔灌注单桩基础,两岸桥台均为桩柱式桥台,桩径为1.6米,台帽按普通钢筋混凝土结构设计,其上设支座垫石和防震挡块。针对桥面横坡,台帽为正做斜置;左右幅长均为311.08米,共10跨,44颗桩基,31棵圆柱墩,80片预制箱梁,最高墩为27米。

11月2日,一分部戛洒立交主线1号桥架设完成,桥长91.58米,25颗桩基,10棵圆柱墩柱,4道盖梁,27片预制箱梁。

11月2日,七分部堵岭箐1号大桥架设完成,桥长301.08米,135片预制箱梁,44颗桩基,36棵墩柱,最高墩柱33.5米。

11月1日,十二分部曼来3号大桥架设完成,桥长120.08米,40颗桩基,10棵圆柱墩柱,6道系梁,8个盖梁,4个台冒,32片预制箱梁。

10月31日,二分部老方田2号大桥架设完成,桥长580.08米,共14跨,104棵桩基,30棵圆柱墩,11棵空心墩,140片预制T梁,最高墩为55.5米。



镇果公路

11月7日,镇果公路杨家湾隧道左幅顺利贯通,至此,隧道左右幅全部贯通。


杨家湾隧道位于镇雄县南台街道办事处杨家湾村委会附近,为双向四车道分离式短隧道,左线全长453米,最大埋深106米。隧道洞口浅埋偏压严重、水文地质条件复杂、软弱围岩夹杂,施工难度较大。

10月31日,镇果公路七分部余家湾2#大桥最后一片T梁顺利架设,大桥成功贯通。


余家湾2#大桥位于赤水源流域,桥梁全长210米,桥墩采用双柱式墩灌注桩基础,上部采用7×30米混凝土预应力混凝土T梁。由于施工部位地势陡峭,且紧邻赤水源流域保护区,大桥施工难度和安全风险极高,项目部综合考虑安全施工和水源地保护因素,决定采用人工挖坑施作全桥桩基。

目前,镇果公路七分部已完成果珠大桥、中坝大桥、河边大桥、余家湾1#、2#等5座大桥架设,正朝着“六桥一隧”全线贯通的目标稳步前行。

永勐高速

11月6日,永勐高速永德连接线路面工程AC-20C中粒式沥青混凝土中面层试验段顺利试铺,标志着永勐高速年底通车段的路基及桥隧的沥青路面结构层施工正式拉开序幕。


本次试验在永德连接线YDK14+638~YDK15+121段实施,采用AC-20C中粒式沥青混凝土,试验段为整体式路基,长483米,宽8.25米,厚度为8厘米。

洱源县土官村水库工程

11月8日,洱源县土官村水库工程导流洞顺利贯通,为下一步工程导流截流和2024年4月30日度汛奠定了基础。


洱源县土官村水库导流泄洪输水放空隧洞布置于库区左岸,全长630米,洞身段长470.69米。水库位于洱源县西山乡立坪村委会境内,在黑潓江右岸一级支流平头河(向阳河)中游河段上,属澜沧江水系黑潓江流域,总库容2033.3万立方米,兴利库容1641.5万立方米,总投资8.9亿元。工程建成后将有效解决洱源县乔后镇、炼铁乡、西山乡4.51万亩农田的灌溉用水问题,并作为1.38万人、3.05万头牲畜的饮用水水源和炼铁乡工业园区用水水源。

贵州省贞丰县坡马水库工程

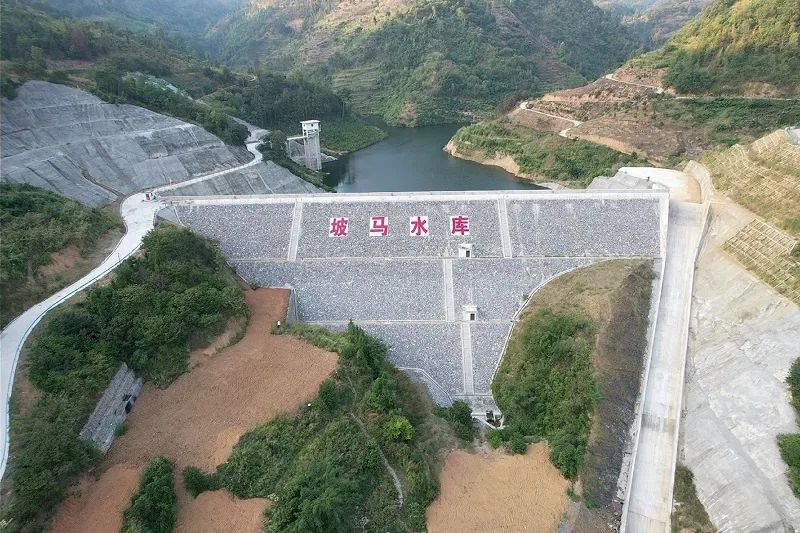

11月3日,贵州省贞丰县坡马水库工程通过合同工程完工验收。


坡马水库总库容159万立方米,工程为Ⅳ等小(1)型水利工程,主要由枢纽工程和输水工程等组成。其中,枢纽工程由混凝土面板堆石坝、左岸开敞式溢洪道、右岸取水兼放空隧洞等建筑物组成;输水工程由坝后输水管道闸室、主干管、节点支管、提水泵站、调节水池、管道附属设施等建筑物组成。水库建成后,能满足集镇农村约1.87万人和2200亩水田、果蔬基地的用水需求。

屏边农村公路建设项目

11月7日,屏边农村公路建设(PPP)项目麻栗寨-平坦公路、牛碑-上下里底格公路、田心-大水井公路3条农村公路竣工验收,是该项目第一批次通过验收的公路。


项目位于红河州屏边苗族自治县,主要涉及白河镇、新华乡、和平镇、新现镇、白云乡、湾塘乡、共计6个乡镇的村组道路建设,总修建里程231.684公里。其中16条公路74.955公里完成交工验收,此次验收的3条公路合计里程13.797公里。


建投正阳华府(二期)

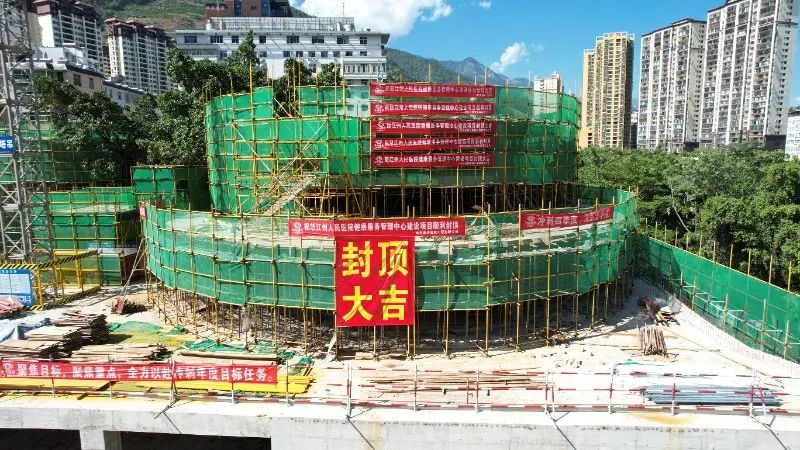

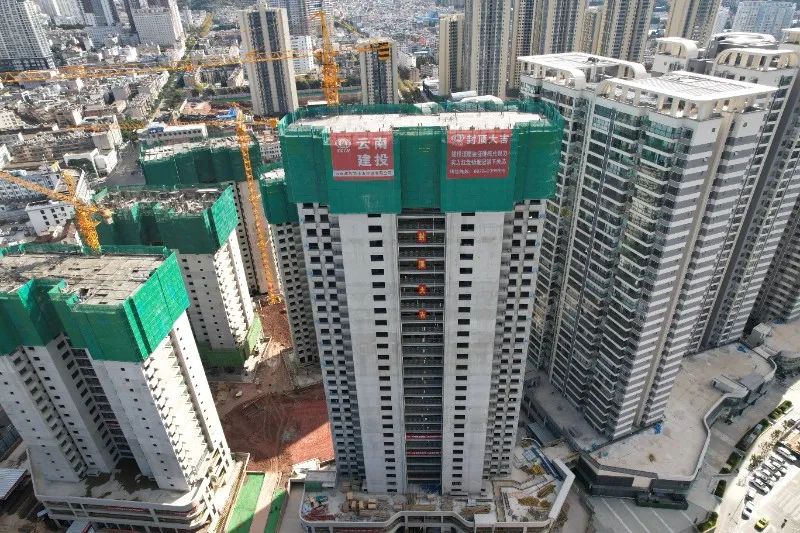

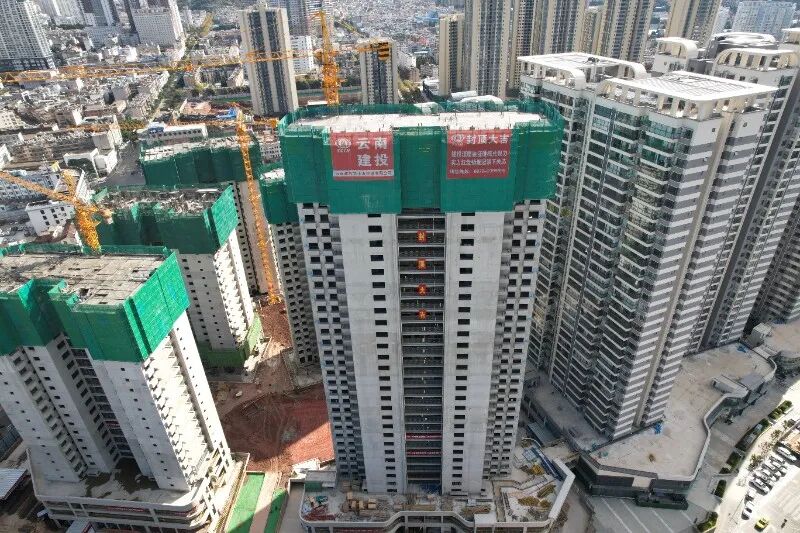

11月1日下午,大理建投正阳华府(二期)项目首栋(10号楼)主体工程如期封顶。项目的快速建设将有力推进下关老城区更新改造的步伐,进一步完善城市功能,提升城区形象。


建投正阳华府(二期)项目位于大理州大理市下关主城核心区,其西侧为已竣工的建投正阳华府项目一期,北面为正阳时代广场,东侧为人民南路,南侧与人民公园相邻。

项目由2栋29层、3栋33层高的住宅楼及3层商业裙楼组成,总用地面积19123.07平方米,总建筑面积134745.6平方米。作为大理市房地产的代表性项目,其坐拥下关中央核心区,享有完善便利的配套设施。项目开工之初即明确工程创优目标,建设过程中严控材料质量、严格工序检查、强化过程管理,确保项目品质,通过全方位、全过程质量控制,切实提高了工程质量。

怒江州人民医院健康服务管理中心

10月31日,怒江州人民医院健康服务管理中心建设项目主体断水,顺利封顶。


项目位于怒江傈僳族自治州泸水市六库镇,是怒江州年度重点项目,总建筑面积约7965.34平方米,为4层框架结构。

新疆天池能源南矿项目

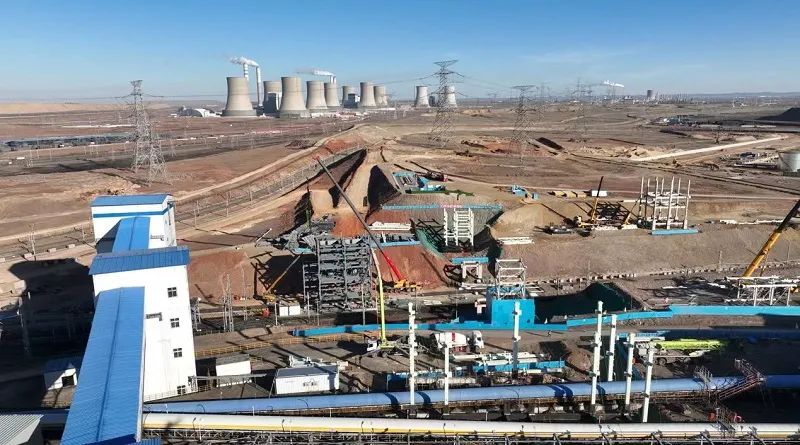

近日,新疆天池能源南矿项目抢抓冬季前的黄金施工期,掀起新一轮施工热潮,项目建设喜报连连。


南矿一号破碎站移设机电设备安装工程新111带式输送机试运转一次成功,标志着南矿原煤输送产能增加了3000t/h。南矿行政生活与服务设施项目外网及附属设施工程室外供暖管网试压合格、供暖试运行成功,为今年项目冬季施工提供了有力保障。南矿新增地面生产系统仓后土建工程进入了施工白热化阶段,进入现场,每天都是一个新的模样。

距离冬季施工的日子已经屈指可数,项目全体人员严阵以待,全力抓住现阶段降温前的黄金施工周期,争取更多完成施工任务,尽量减少冬季施工的压力,同时针对冬季施工特点,提前策划、周密准备,为冬季施工做好保障。
